工程造價與管理參考答案
(課程代碼:07138)
一、單項選擇題 (本大題共15小題,每小題1分,共15分)
在每小題列出的四個備選項中只有一個是符合題目要求的,請將其代碼填寫在題后的括號內。錯選、多選或未選均不得分。
1.B 2.A 3.B 4.A 5.C 6.B 7.C 8.B 9.D 10.B
11.B 12.D 13.D 14.D 15.C
二、多項選擇題 (本大題共10小題,每小題2分,共20分)
在每小題的四個備選項中至少有兩個是符合題目要求的,請將其代碼填寫在題后的括號內。錯選、多選、少選或未選均不得分。
16.ABC 17.ABDE 18.ABE 19.ACDE 20.ACE
21.ACD 22.BCDE 23.ABD 24.ACD 25.ABCE
三、名詞解釋題(本大題共5小題,每小題3分,共15分)
26.直接工程費
直接工程費是指施工過程中消耗的構成工程實體的各項費用,包括人工費、材料費、施工機械使用費。
27.材料消耗定額
材料消耗定額是指在節約和合理使用材料的條件下,生產單位合格產品所必須消耗的一定品種規格的材料、燃料、半成品、配件和水、電、動力資源的數量標準。
28.機械臺班定額
機械臺班定額是指在正常施工條件下完成單位合格產品所必需的工作時間,其表示形式分時間定額和產量定額兩種。
29.價值工程
價值工程是通過各相關領域的協作,對所研究對象的功能與費用進行系統分析,不斷創新,旨在提高研究對象價值的思想方法和管理技術。
30.工程索賠
工程索賠是在工程承包合同履行中,當事人一方由于另一方未履行合同所規定的義務或者出現了應當由對方承擔的風險而遭受的損失時,向另一方提出賠償要求的行為。
四、簡答題(本大題共4小題,每小題5分,共20分)
31.簡述企業定額的作用有哪些?
答:企業定額的作用有:
(1)企業定額是施工企業計算和確定工程量施工成本的依據,是施工企業進行成本管理、經濟核算的基礎。(2分)
(2)企業定額是施工企業進行工程投標、編制工程投標價格的基礎和主要依據。(2分)
(3)企業定額是施工企業編制施工組織設計和工程施工設計、制定施工計劃和作業計劃的依據。(1分)
32.編制工程量清單的依據,主要有哪些?
答:編制工程量清單的依據,主要有:
(1)《清單計價規范》;
(2)國家或省級、行業建設主管部門頒發的計價依據和方法;
(3)建設工程設計文件;
(4)與建設工程項目有關的標準、規范、技術資料;
(5)招標文件及其補充通知、答疑紀要;
(6)施工現場情況、工程特點及常規施工方案;
(7)其他相關資料。
評分標準:每項得1分,最多得5分.
33.簡述建筑工程概算編制的幾種主要方法,以及在何種情況下適宜使用該方法?
答:建筑工程概算編制的主要方法有:
(1)擴大單價法。當初步設計達到一定深度,建筑結構比較明確時,可采用此法編制建筑工程概算。(1分)
(2)概算指標法。當初步設計深度不夠,不能準確地計算工程量,但工程采用的技術比較成熟而又有類似概算指標可以利用時,可選用此方法。(1分)
(3)類似工程預算法。當工程設計對象與已建或在建工程相類似,結構特征基本相同,可選用此法。(1分)
(4)利于預算定額編制概算。在沒有概算定額的地方,可利用此法編制概算。(2分)
34.在FIDIC合同條件下,發包方支付工程款的條件主要有哪幾個方面?
答:發包方支付工程款的條件主要有:
(1)質量合格;(1分)
(2)符合合同條件;(1分)
(3)變更項目必須有工程師的變更通知;(1分)
(4)支付金額必須大于臨時支付證書規定的最小限額;(1分)
(5)承包商的工作使工程師滿意。(1分)
五、計算題(本大題共2小題,每小題15分,共30分)
35.某單層建筑物外墻軸線尺寸如圖35-1所示,墻厚均為240,軸線坐中.
問題:計算該單層建筑物建筑面積。 (15分)

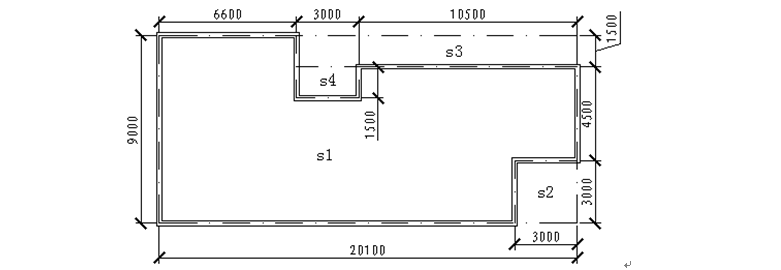

圖35-1 建筑平面圖
參考答案:
建筑面積:
S = S1-S2-S3-S4
=20.34×9.24-3×3-10.74×1.5-2.76×1.5
=158.69(㎡) (15分)
36.工程背景:

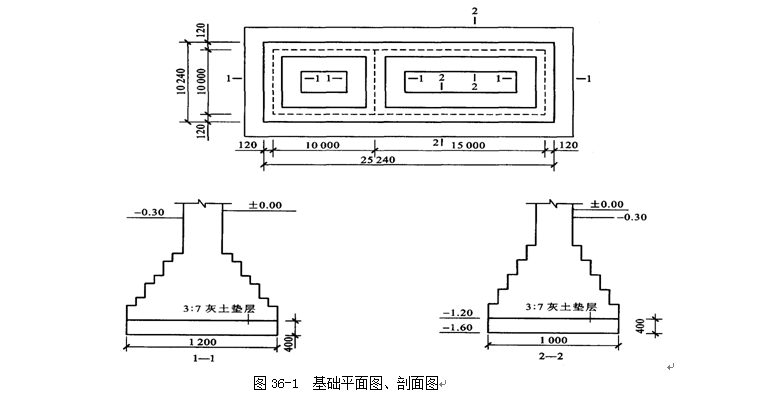

某工程磚基礎平面布置圖、剖面圖如圖36-1所示,基礎墊層底標高均為-1.6 m。土質為三類土,場平標高為-0.3 m,場內土方運距40m,土方外運距離1KM。
問題:試編制該基礎土方開挖清單項目(備注:《建設工程工程量清單計價規范》中“挖基礎土方”清單編碼為010101003)。
解:(1)挖基礎土方應按不同底寬(底面積)和深度分別編碼列項,則挖溝槽基礎土方的清單項目為:
010101003001溝槽基礎土方(墊層寬1.20m) (1分)
010101003002溝槽基礎土方(墊層寬1.00m) (1分)
(2)計算基礎墊層的長度
L1-1=10×2+(10-1.0)=29m (1分)
L2-2=25×2=50m (1分)
(3)計算基礎墊層的底面積
S1-1= L1-1*1.2= 29*1.2=34.8m2 (1分)
S2-2= L2-2*1.0= 50*1.0=50m2 (1分)
(4)計算溝槽基礎土方開挖深度
H1-1=1.6-0.3=1.3 m (1分)
H2-2=1.6-0.3=1.3 m (1分)
(5)計算挖溝槽基礎土方清單項目工程量
溝槽基礎土方(墊層寬1.20m)工程量V1-1= S1-1* H1-1=34.8*1.3=45.24 m3 (1分)
溝槽基礎土方(墊層寬1.00m)工程量V2-2= S2-2* H2-2=50*1.3=65 m3 (1分)
(6)基礎土方開挖清單項目編制如下
基礎土方開挖清單項目表
項目編碼 | 項目名稱 | 計量單位 | 工程量 |
010101003001 | 挖基礎土方 三類土;條形基礎;3:7灰土墊層,墊層底寬1.20m;挖土深度1.3 m;場內土方運距40m,棄土外運距離1KM。 | M3 | 45.24 |
010101003002 | 挖基礎土方 三類土;條形基礎;3:7灰土墊層,墊層底寬1.00m;挖土深度1.3 m;場內土方運距40 m,棄土外運距離1KM。 | M3 | 65.00 |
評分標準:每項得2.5分,共5分.
